海上风电场运维调度优化智能系统
针对海上风机维护“修早了浪费发电、修晚了被迫停机”,且传统调度普遍忽视风机发电损失这一隐性成本的难题,团队建立了综合考虑发电损失、加班人力与船舶航行成本的全局最优运维调度模型,并设计专用遗传算法求解器。系统在真实海上风电场数据上完成验证,一次性输出维护排程甘特图、船舶航线与技师指派的完整方案,已在某风电龙头企业产品化落地。

项目概述
海上风机维护一次出海成本高昂:修早了浪费发电,修晚了被迫停机,而“停机少发的电”这笔隐性账常被传统排程忽略。本系统建立综合考虑风机发电损失与维护成本的全局最优运维调度模型,用真实功率曲线与风速预报把隐性损失算清楚,让每一次出海都花在刀刃上。
研究目标
构建发电损失感知的维护窗口与任务优先级优化模型
实现维护路线、船舶与技师资源的联合调度
自动生成全局成本最优的排程方案与成本分解
研究方法
以功率曲线监测与风速预报量化每台风机维护前后的发电损失,建立综合考虑发电损失、加班人力与船舶航行成本的混合整数优化模型,并设计以维护顺序与船舶等待时间为决策变量的遗传算法求解器。
技术路线
- 1
把“看不见的损失”算清楚
用健康与退化两条功率曲线的差值,结合未来三天、每 15 分钟分辨率的风速预报,逐台风机量化维护前与维护中的发电损失。测算表明,这笔隐性损失最高可占运维总成本的约四成,却常被传统排程忽略。
- 2
三层系统架构,把数据变成决策

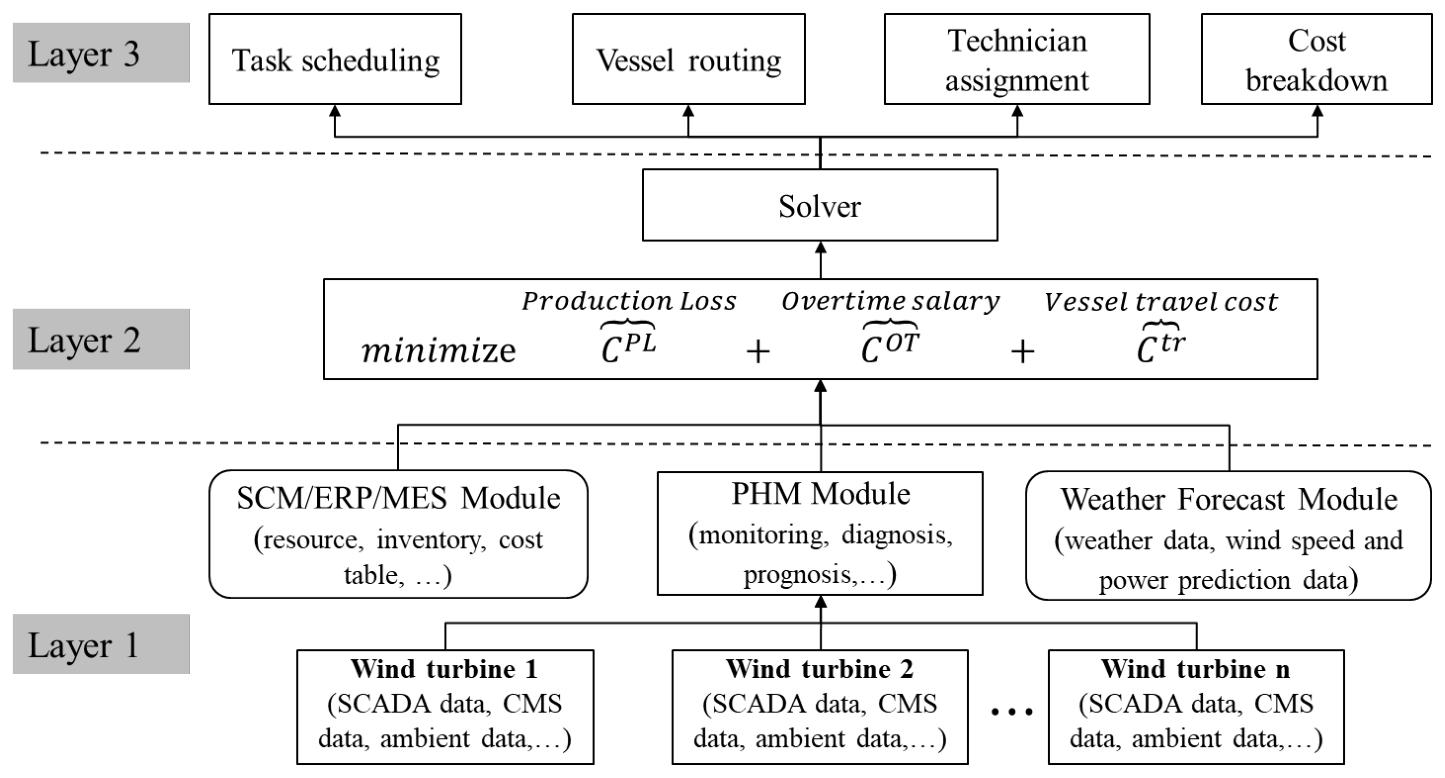

底层接入每台风机的 SCADA、状态监测与环境数据;中间层由 PHM 诊断预测模块生成维护任务清单,气象预报模块与供应链/ERP/MES 模块提供天气窗口与资源约束;顶层优化器统一输出维护排程、船舶航线、技师指派与成本分解。
- 3
混合整数规划 + 定制遗传算法求解
将维护顺序与船舶等待时间编码为两类决策变量,设计专用遗传算法(Genetic Algorithm,GA)求解器,替代大规模场景下动辄数小时的商业求解器求解,数分钟内给出接近全局最优的可执行方案。
- 4
从“路线最短”到“总成本最低”

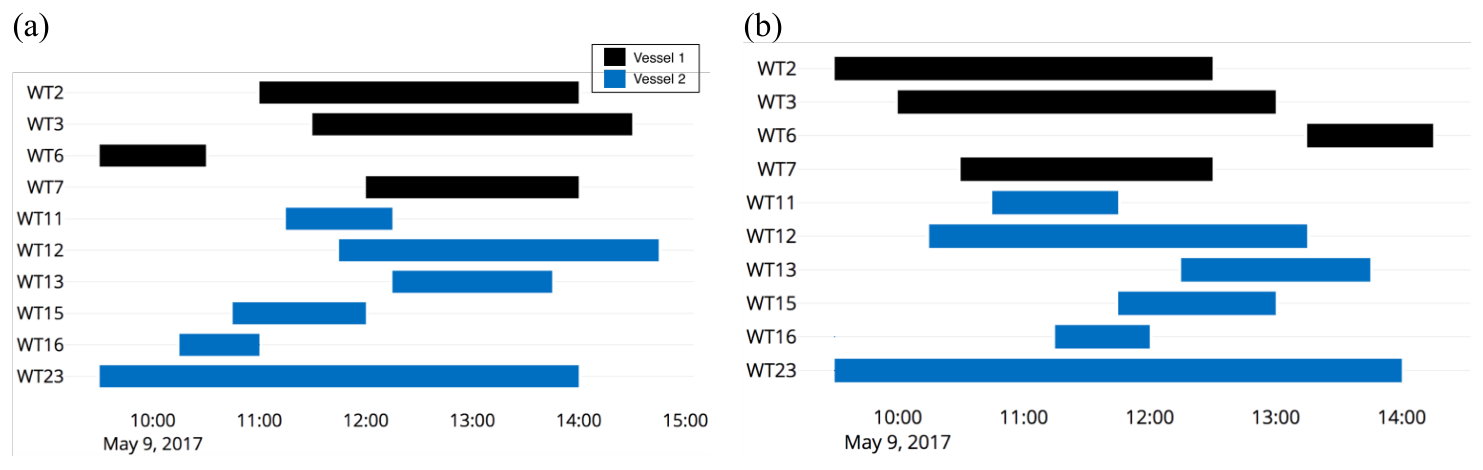

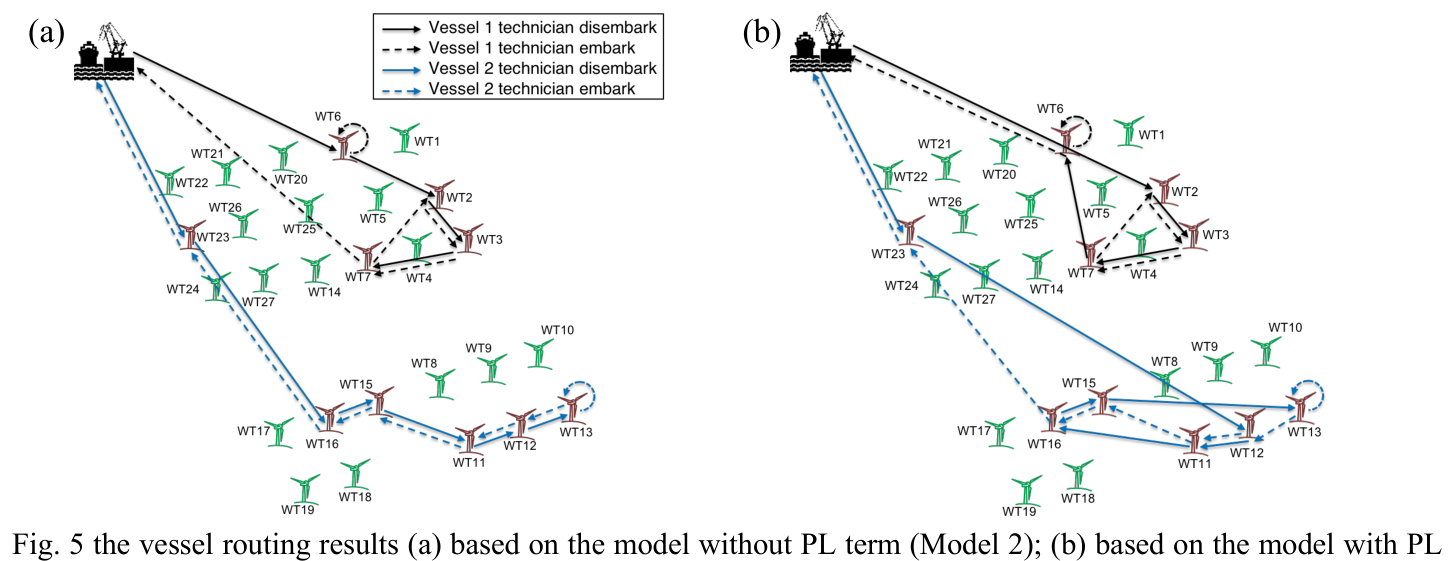

求解器会优先安排发电损失大的风机,即使它并非离港口最近——在 27 台 4 MW 风机的真实风场数据验证中,相比不考虑发电损失的调度方案,总成本明显下降,且加班成本归零。
方法与结果



研究成果
在 27 台 4 MW 风机的真实海上风电场数据上完成验证:发电损失约占运维总成本四成,纳入优化后总成本显著下降、加班成本归零
大规模场景下整体运维成本降低约 30%,5 分钟内输出优化求解方案
在某风电龙头企业产品化并落地,相关运维算法在多个风场商用
案例入选《工业大数据》《Industrial AI》等专著
